自建房院坝挡土墙设计指南:材料、成本、构造全解析 结构工程师一次讲清楚
SPECIFICATION / 设计档案
- 项目地址 | Site
- 中国 • 乡村
- 结构形式 | Struct
- 现浇钢筋混凝土框架 + 黛瓦青砖
- 占地面积 | Area
- 150 m² / 总建筑310 m²
- 设计团队 | Design
- 自建房精细化研究工作室 • 主创建筑师
- 营造周期 | Year
- 2024 - 2025
农村自建房,院坝挡土墙看似是一道简单的围护结构,实则涉及土力学、材料力学和结构构造的综合问题。我在工程实践中见过不少案例,墙砌得很厚,却因为排水没做好而垮塌;也有用砖砌了三四米高,一两年后便严重开裂倾斜。
这篇文章从结构设计角度,讲清楚农村自建房挡土墙的几个关键问题,供建房的朋友参考。
一、
挡土墙的受力逻辑
挡土墙承受的核心荷载是墙后填土产生的主动土压力。土压力大小取决于三个因素:填土高度、土体容重、土体内摩擦角。其中影响最大的是高度——土压力与墙高的平方成正比。换句话说,墙高从2米增加到3米,土压力增加约2.25倍。
还有一个容易被忽视的因素:水压力。墙后积水时,水压力叠加在土压力之上,总水平推力可增加30%至50%。因此,挡土墙设计的第一原则不是墙要砌多厚,而是必须保证排水通畅。
二、
三种常用材料的结构性能比较
毛石挡土墙

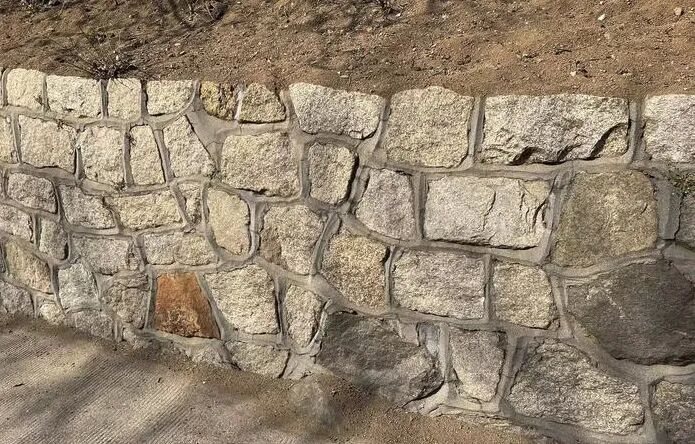

浆砌毛石挡土墙属于重力式挡墙,依靠墙体自重抵抗土压力。结构上要求:毛石强度不低于MU30,砂浆强度不低于M7.5,墙顶宽度不小于0.4米,墙底宽度约为墙高的0.4至0.6倍。毛石墙的优点是刚度大、耐久性好,缺点是自重大,对地基承载力要求较高,通常要求地基承载力特征值不低于120kPa。通常我们看到倒塌的也是此种。
混凝土挡土墙

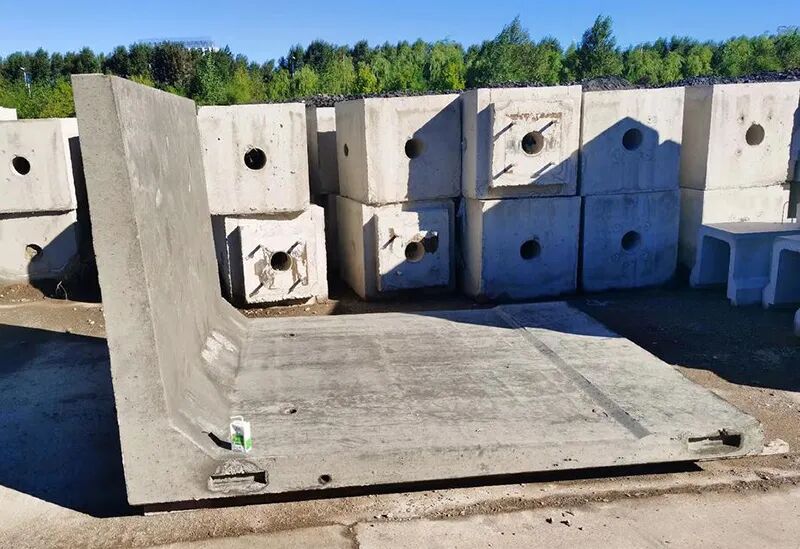

现浇混凝土挡墙可做成悬臂式或扶壁式结构。悬臂式由立板和底板组成,依靠底板上的填土重量提供抗倾覆力矩,墙体厚度比重力式薄得多。混凝土强度等级通常采用C25或C30,配筋由计算确定。这种结构形式适用于墙高3米以上的情况,材料利用率高,但施工工序多,模板工程量大。现在为了施工方便,也出现了成品混凝土挡土墙。
砖砌挡土墙

砖砌体属于脆性材料,抗拉和抗剪强度很低。烧结普通砖强度等级不低于MU10,砂浆不低于M7.5时,可用于高度不超过1.5米、墙后无重要荷载的矮墙,比如花池树池等。超过此限值的砖砌挡墙,不建议采用。
三、
成本构成与差异
按当前市场价格估算,以每立方米墙体为单位:
砖砌挡墙:材料加人工约400至600元。造价最低,但适用范围受限。
浆砌毛石:约600至900元。材料费占比约四成,人工费占比约六成。毛石墙的造价波动主要取决于当地石料来源和砌筑师傅的工价。
现浇混凝土:约800至1200元。配筋量直接影响成本,每增加一级配筋,造价相应上浮。
需要说明的是,上述单价仅指墙体本身。挡土墙的总造价还应计入土方开挖、基础处理、墙背反滤层、泄水孔等附属工程,这部分费用通常占总造价的20%至30%。
四、
结构设计的关键构造措施
无论采用何种材料,以下构造措施必须落实:
1. 地基与基础
挡土墙基础应埋置在稳定土层上,基础埋深不宜小于0.5米(从地面算起)。若地基为软土或填土,必须挖除后换填砂石或灰土,换填厚度经计算确定。基础底面宜设置逆坡,坡度不小于1:20,以增加抗滑移能力。
2. 排水系统
墙身设置泄水孔,孔径不小于50毫米,间距2至3米,呈梅花形布置。最下一排泄水孔距地面不小于0.3米。墙后设置碎石反滤层,厚度不小于0.3米,反滤层与墙背之间铺一层土工布,防止细颗粒土流失。墙顶地面应做硬化处理,并设截水沟,将地表水引离墙后。
3. 伸缩缝
重力式挡墙每隔10至15米设置一道伸缩缝,悬臂式挡墙每隔15至20米设置一道。缝宽20至30毫米,缝内填塞沥青麻丝或聚乙烯泡沫板。伸缩缝应从墙顶贯通至基础底面。
4. 墙后填土
墙后填土应优先选用透水性好的砂性土或碎石土,不得使用淤泥、耕植土、膨胀土等不良填料。填土应分层夯实,每层厚度不超过0.3米,压实系数不小于0.94。
五、
适用条件与选型建议
根据墙高和场地条件,给出以下选型建议:
墙高H ≤ 2米:可采用浆砌毛石重力式挡墙。当地石料丰富时,这是经济合理的选择。
2米 < H ≤ 4米:可选用浆砌毛石重力式挡墙(墙底需加宽)或悬臂式钢筋混凝土挡墙。若地基条件较好,优先考虑毛石墙;若场地受限或墙顶有较大荷载,选择混凝土悬臂式。
H > 4米:建议采用钢筋混凝土扶壁式挡墙。墙高超过4米时,重力式毛石墙截面过大,材料用量显著增加,经济性下降。
六、
几点补充
第一,墙高超过2米时,建议委托专业人员出具施工图纸。土压力计算涉及土的物理力学参数,非专业人员难以准确把握。博主团队可以出具盖章的正式图纸。

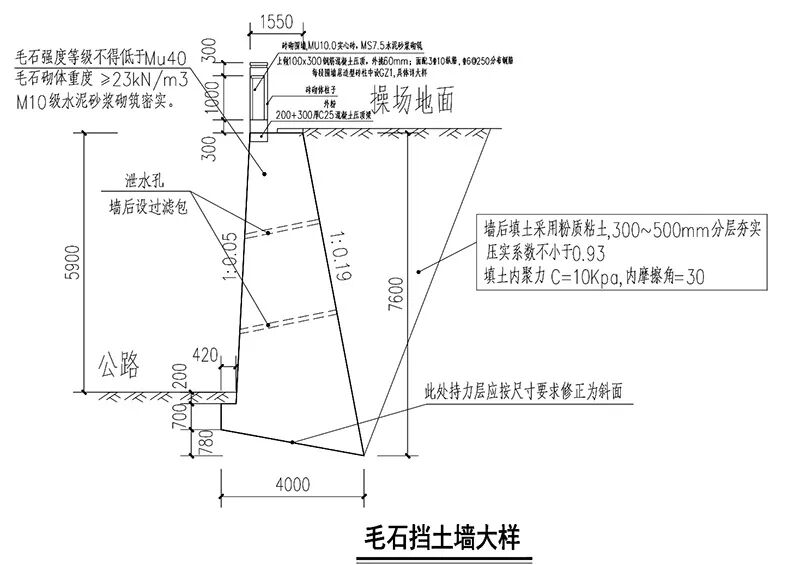

上图为笔者此前设计的学校挡土墙,高差高达6m,因此处石料丰富,采用毛石砌筑,建成4年来无开裂坍塌情况。
第二,施工过程中,墙后填土应在墙体强度达到设计强度75%以上时进行,且应两侧均衡填筑,避免单侧偏压造成墙体位移。
第三,挡土墙投入使用后,应定期检查泄水孔是否堵塞、墙身有无裂缝、墙顶有无沉降。发现问题及时处理,避免小病害发展成结构性破坏。
挡土墙是院坝的安全屏障。材料选择、结构计算、构造措施、施工质量,任何一个环节出问题,都可能影响长期使用。把前面这些原则把握住,这道墙就能稳稳当当地撑住院子,几十年不用操心。
